La fonctionnalité de décalage projet vous permet de décaler facilement et rapidement un projet non démarré avec tous ses éléments de gestion associés :
- le planning GANTT,
- les lignes budgétaires (hors celles clôturées / liées à une commande / du consommé)
- les affectations,
- les simulations en cours sélectionnées,
- la date de prochaine revue des risques,
- les échéances des tâches ouvertes.
1. Accès à la fonctionnalité
Le bouton de décalage projet est accessible via :

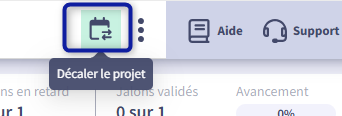

- le bouton "Décaler le projet"

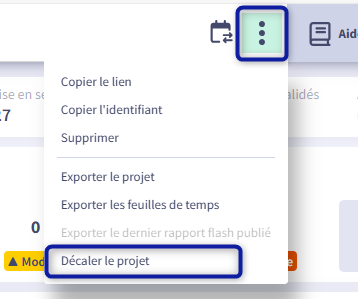

- le menu contextuel
La fonctionnalité n'apparait que sur les projets éligibles, c'est à dire :
- le projet possède un planning ou un budget,
- la date de début du planning (GANTT) est postérieure à la date du jour,
- la date de début du budget est postérieure à la date du jour,
- l’étape du projet n’est pas "Terminée",
- les dates Budget ne couvrent pas un exercice clôturé.
Côté utilisateurs, la fonctionnalité est accessible aux utilisateurs ayant :
- les droits de modification sur le projet
- les droits de modification sur toutes les lignes budgétaires du projet. Le bouton sera affiché mais désactivé si les droits de modifications sont partiels sur des lignes budgétaires du projet.
2. Règles de décalage
Les règles suivantes sont appliquées pour le décalage
- Le nombre de jours de décalage est calculé en jours calendaires à partir de la date de démarrage initiale du projet et la nouvelle date de démarrage choisie. Le décalage peut se faire dans le futur ou dans le passé.
Par exemple : un projet ayant une date de début de planning le 06/10/2025 et dont le démarrage est décalé au 20/10/2025 sera décalé de 14 jours calendaires. - Si aucun planning n’est défini, c’est le budget qui sert de référence pour calculer le nombre de jours de décalage, à partir du premier jour du mois initial de début du budget.
Par exemple, si mon projet ne possède pas de planning et que mon budget démarre en octobre 2025, si je décale le démarrage au 10/11/2025, le décalage sera de 40 jours calendaires pour les tâches et les risques et de 1 mois pour le budget et les simulations.- Le budget, les simulations et les affectations sont décalés en mois uniquement si le mois de départ change.
Par exemple : pour un projet ayant une date de début de planning le 06/10/2025 et dont le démarrage est décalé au 20/10/2025, le mois de début ne change pas, le budget, les simulations et les affectations ne seront donc pas recalés.- Le Gantt, les tâches (Échéance révisée), les risques (Date de prochaine revue) seront décalés suivant l'écart calculé.
3. Utilisation de l'assistant pour décaler le projet
Après avoir cliqué sur le bouton :

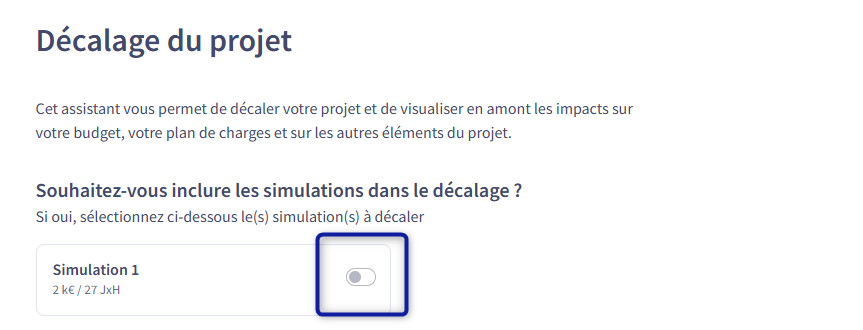

3.1 Choisissez d'inclure ou non les simulations (option proposée uniquement si le projet en possède)
Vous pouvez sélectionner les simulations à inclure dans le décalage :
Seules les simulations “En cours” sont proposées
Si une simulation est intégrée → toutes ses lignes budgétaires et sa période sont décalées (sans distinction de cas)

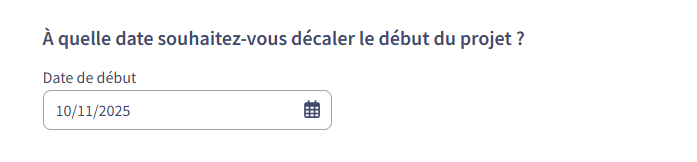

3.2 Indiquez la nouvelle date de démarrage souhaitée :
Le décalage est possible à partir du lendemain de la date du jour, hors dates situées dans un exercice clôturé ou en clôture.
3.3 Analysez l'impact du décalage :

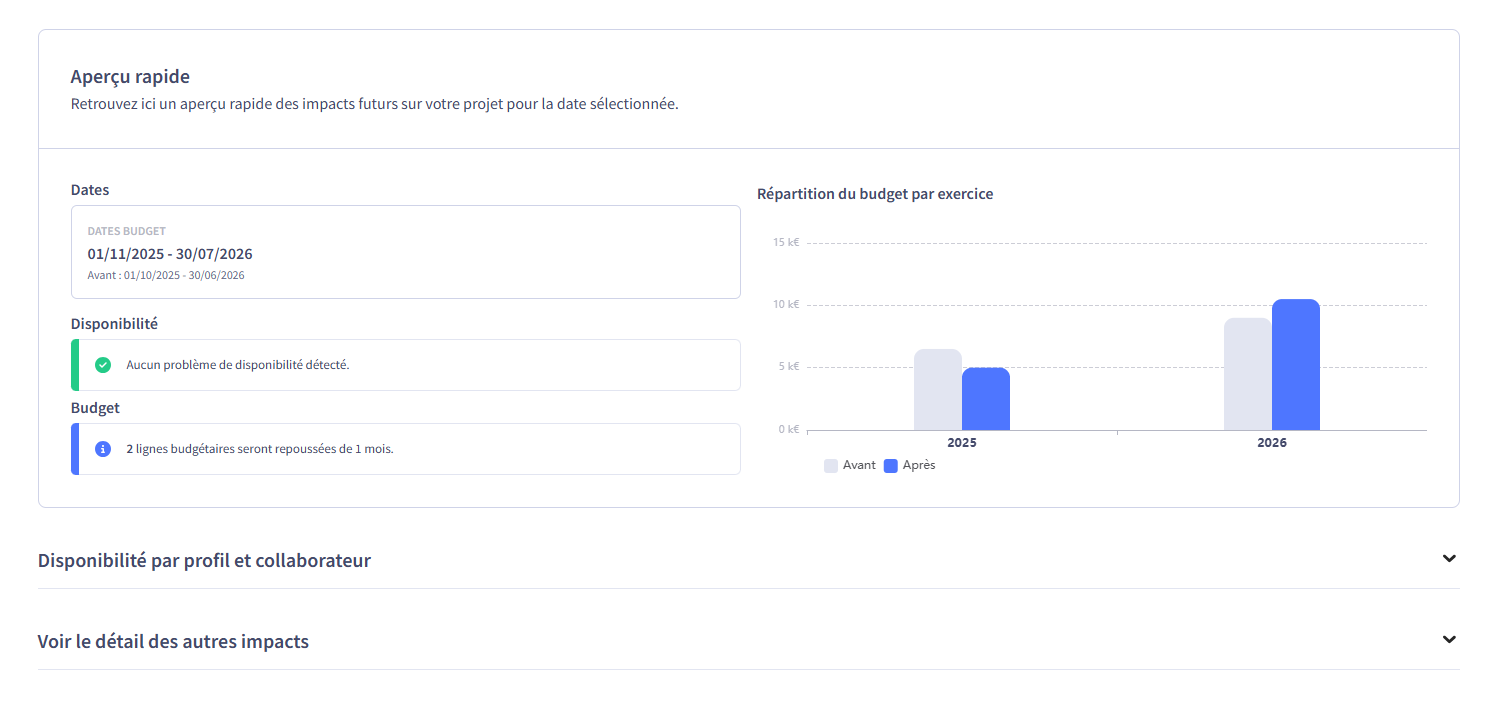

Après sélection de la date de début, l’assistant affiche :
- les nouvelles dates de Budget et Planning
- une alertes de disponibilité (profils/collaborateurs) en cas de sur-affectations
- un résumé de l'impact sur les lignes budgétaires : nombre de lignes décalées si toutes peuvent l'être, sinon, combien ne peuvent pas l’être
- un histogramme du budget par exercice (max 5 exercices) avec vue OPEX/CAPEX, avant/après
Ne sont pas décalées : les lignes budgétaires clôturées, avec commande rattachée, ayant du consommé (factures, temps, etc.) ou des feuilles de temps en cours de saisie

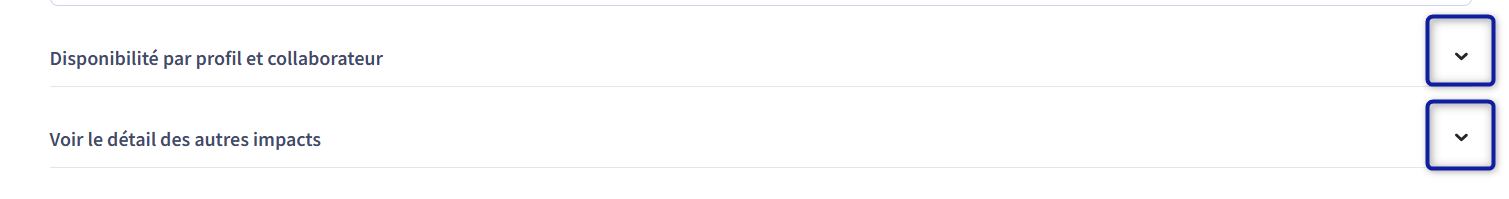

3.4 Dépliez pour voir le détail de l'analyse sur la disponibilité et des autres impacts
- Disponibilité par collaborateur :

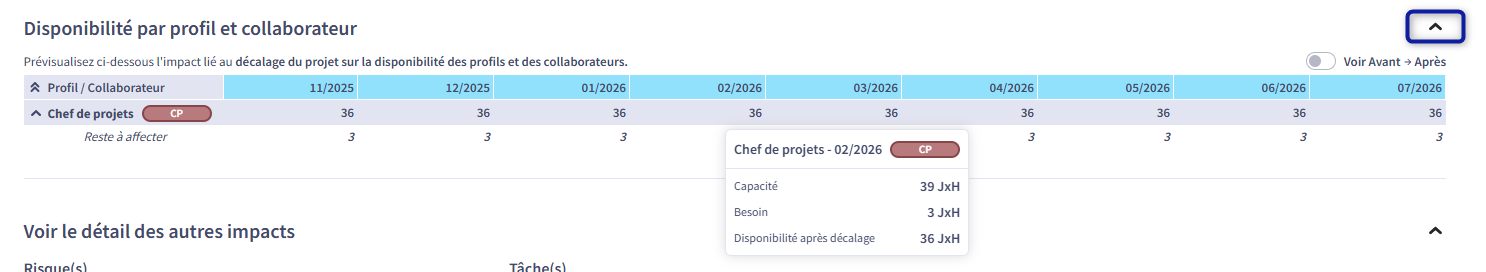

Ce tableau permet de visualiser, profil par profil et collaborateur par collaborateur, l’impact du décalage du projet sur les disponibilités (capacités, affectations, reste à affecter) selon la nouvelle date de début du projet sélectionnée).
Un survol sur une case permet d'afficher plus en détail les i
nformations (capacité, affectations, etc.) de chaque case.
Affichage du résumé des autres impacts en bas de la page (nombre de jours de décalage et quantité impactée) : GANTT, risques, tâches
3.5 Validez le décalage :
Cliquez sur le bouton valider pour rendre effectif le décalage du projet.
Related Articles
Planning projet Gantt
Préambule Sur une fiche projet, vous avez la possibilité de définir un planning. Dans sa forme minimale, le planning ne contiendra qu'une date de début et de fin du projet. Dans une forme avancée si souhaité, il contiendra un planning détaillé avec ...
Rubrique projet Besoins et valeurs apportées
Démarche générale Cette section permet de décrire la demande, c'est-à-dire l'objet du projet et ses bénéfices attendus. Les demandes étant toujours plus nombreuses que la capacité à réaliser, il est important de pouvoir comparer les projets entre eux ...
Configuration du module Portefeuilles
Section Portefeuilles par défaut Abraxio vous permet de gérer plusieurs portefeuilles pouvant contenir des projets et/ou des activités. A la création d'un projet ou d'une activité, ce paramètre définit avec quel portefeuille il sera associé par ...
Prolongation du budget sur un nouvel exercice
Principes de fonctionnement Abraxio Le budget de direction est organisé par exercice. Il contient un ensemble de lignes budgétaires regroupées par sous-budgets et rattachées à des projets et activités. Ces lignes budgétaires portent nativement un ...
Présentation générale du module portefeuilles
Introduction Le module Portefeuilles vous permet de gérer des portefeuilles, des projets et des activités. Comme tous les modules d'Abraxio, il peut être utilisé indépendamment des autres. Ainsi, vous pouvez utiliser exclusivement celui-ci, démarrer ...
